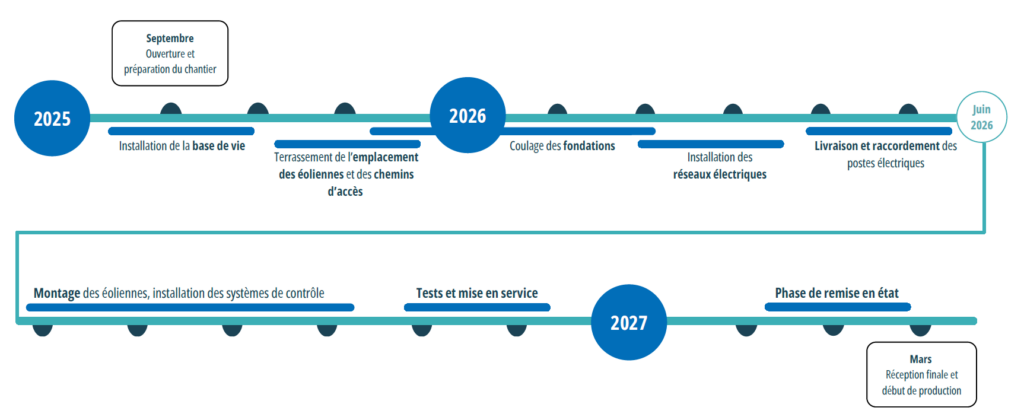

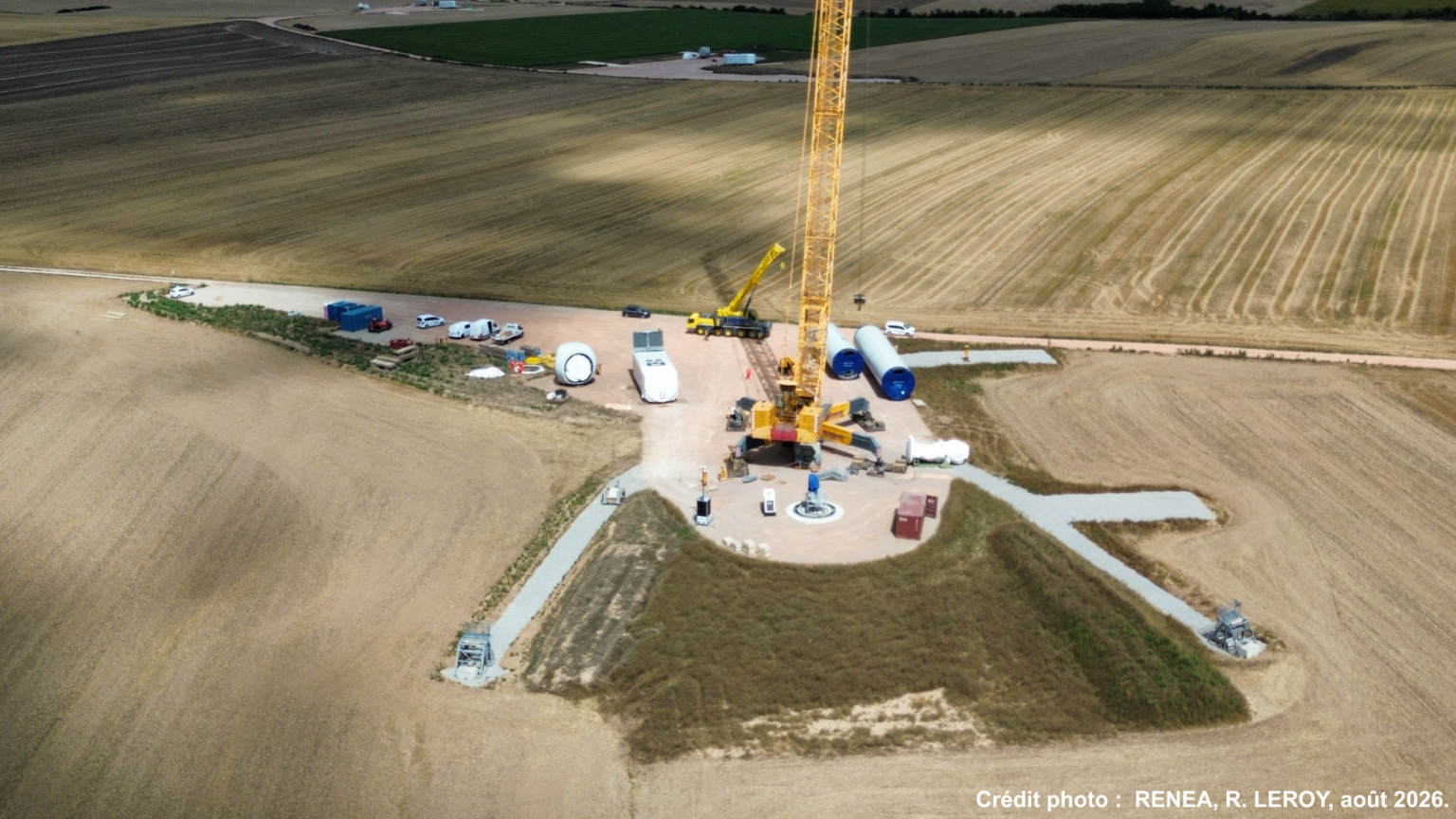

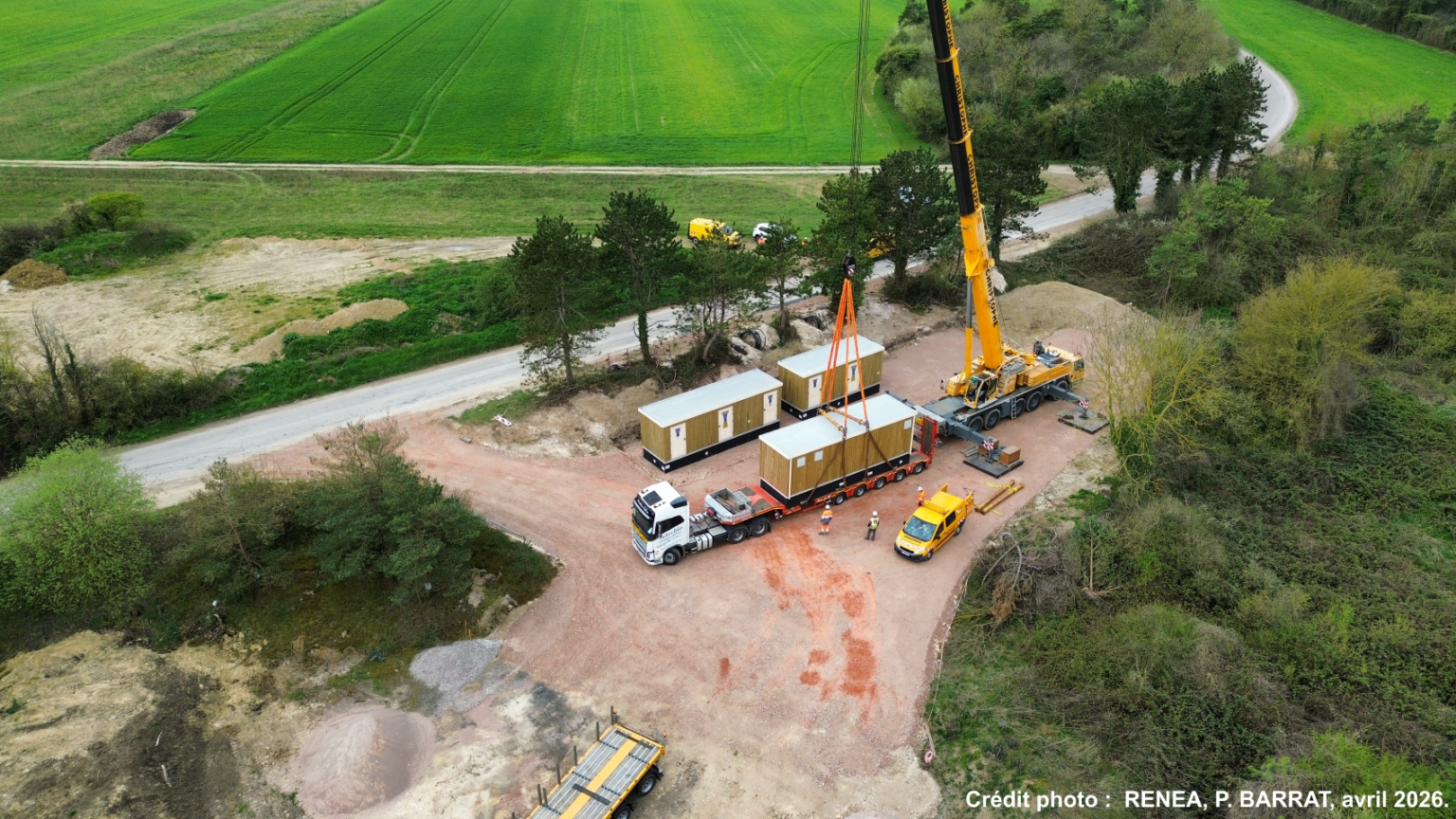

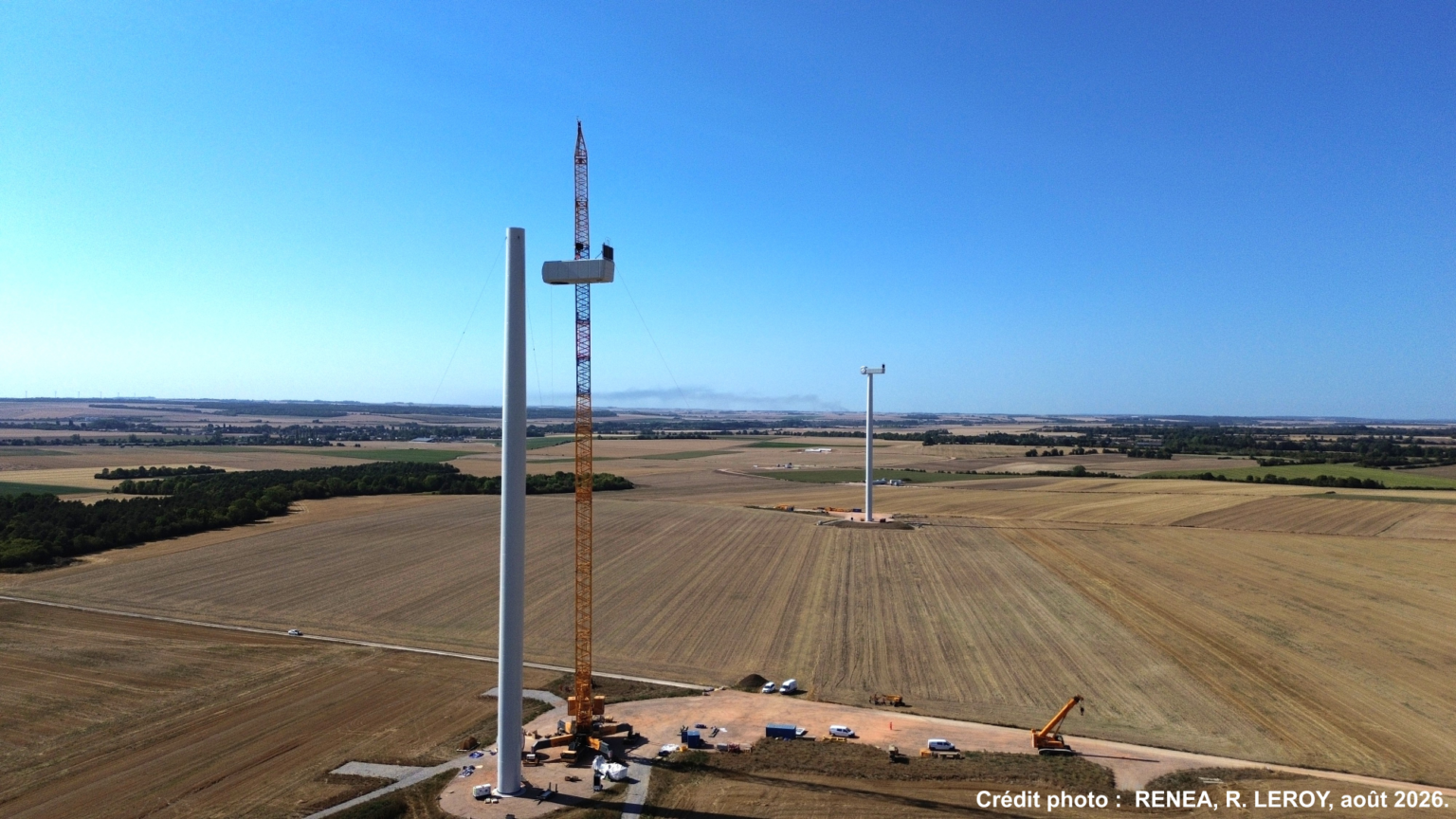

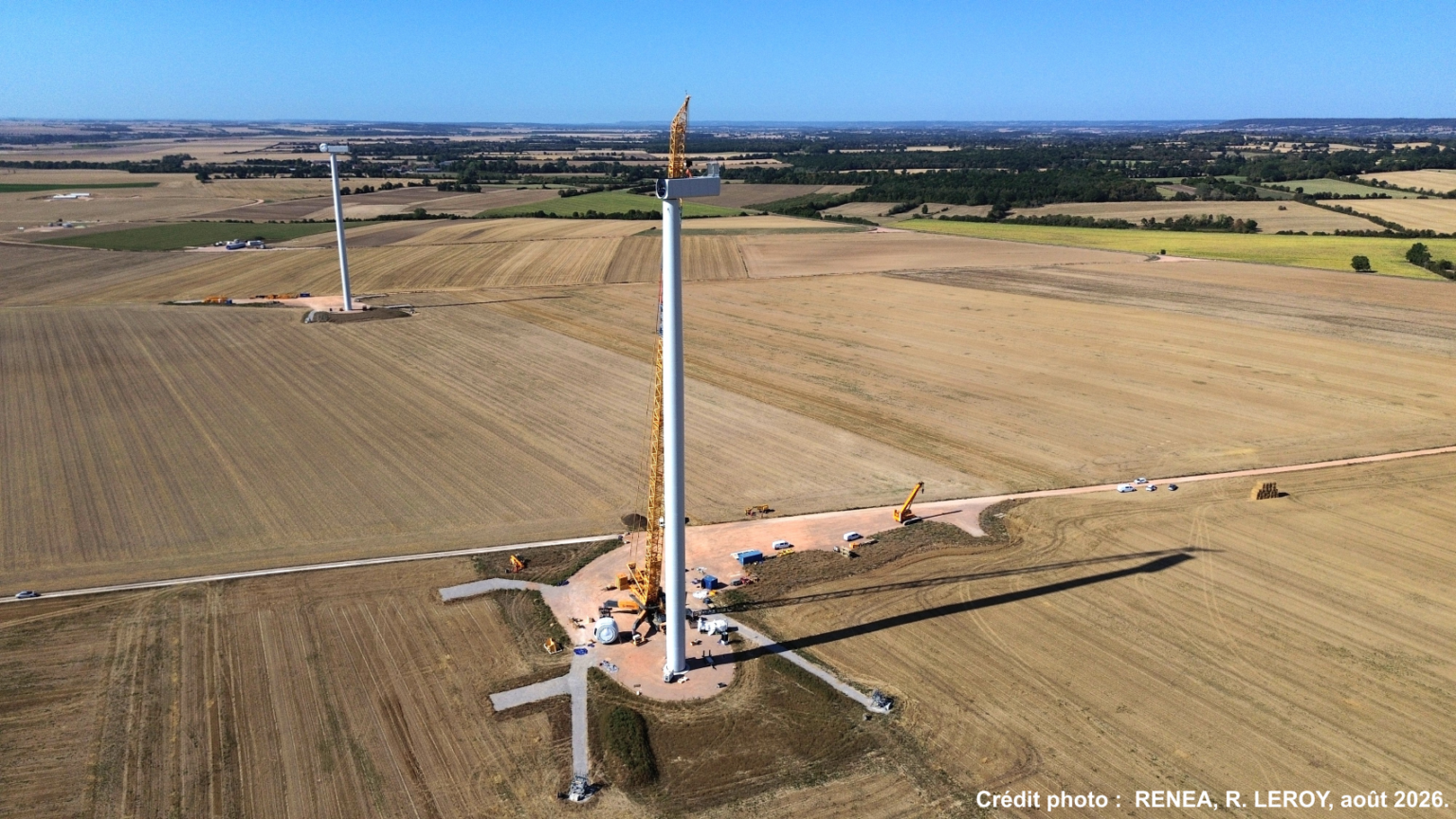

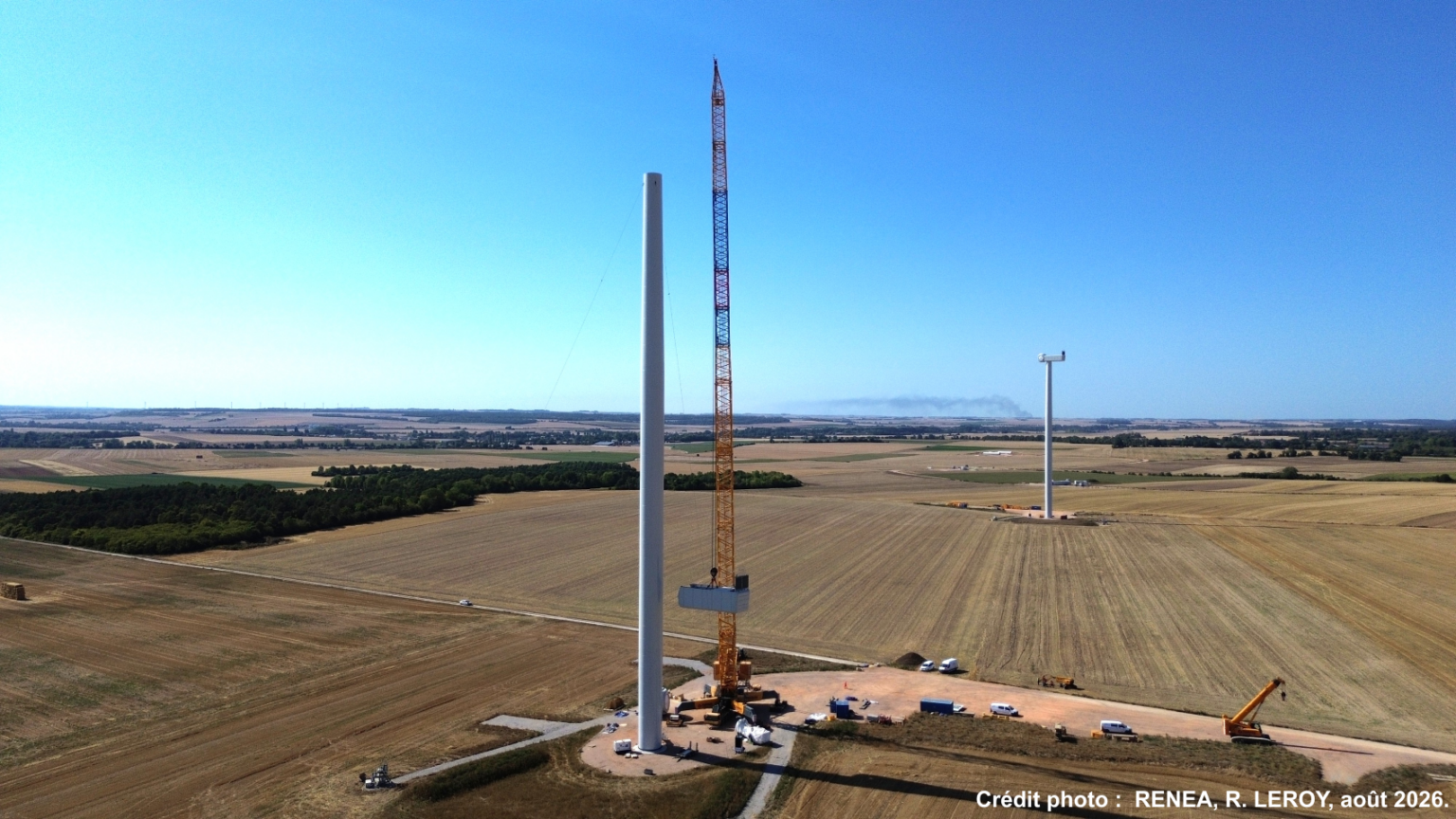

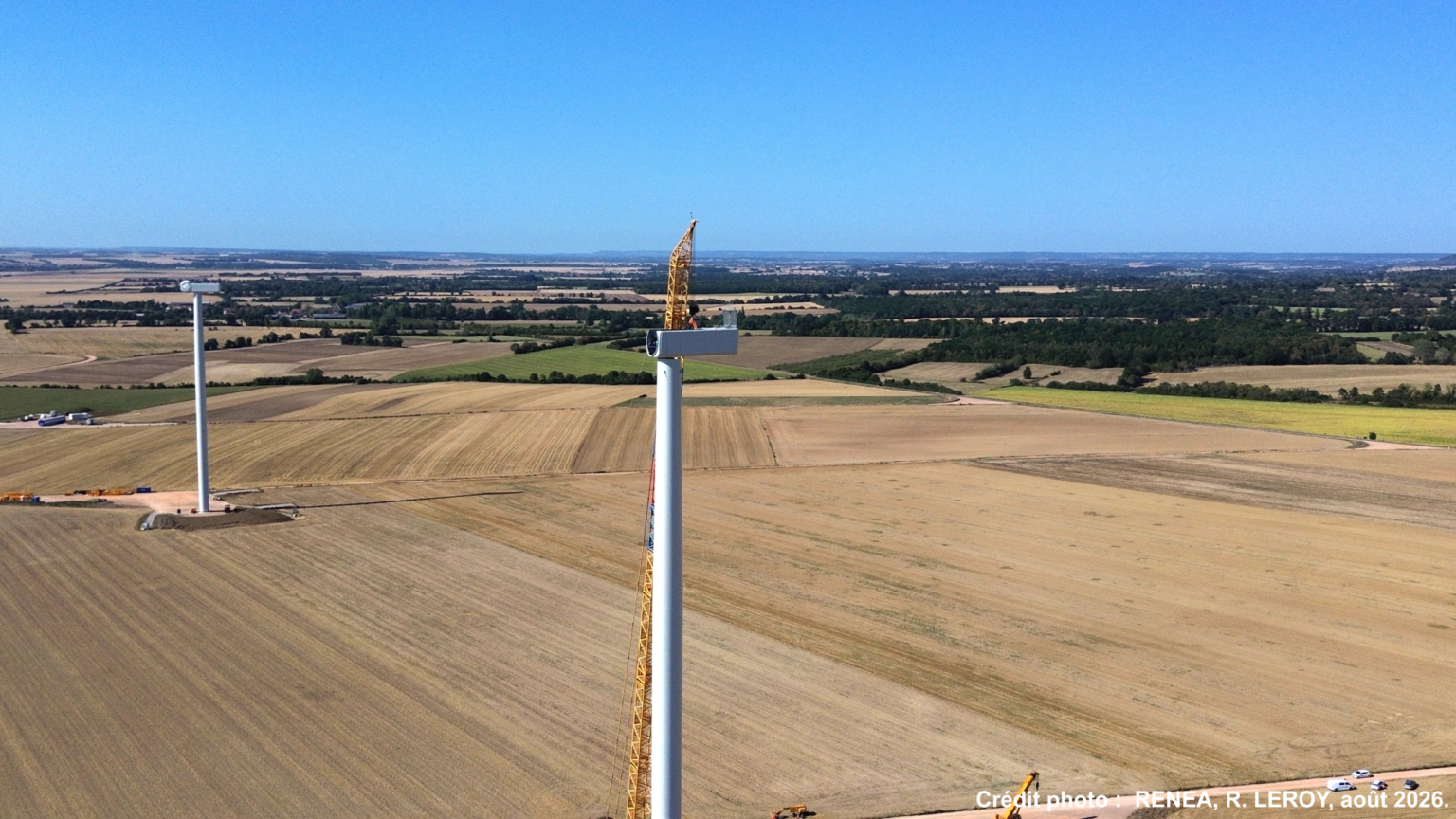

Le chantier du parc éolien poursuit son avancée. La construction des infrastructures, comprenant les travaux de terrassement, de génie civil et d’électricité, s’est achevée au printemps 2026. Les postes de livraison électrique ont été livrés et installés par grutage en avril dernier. Depuis juillet, le chantier est entré dans la phase de levage des éoliennes. À ce jour, quatre des sept éoliennes sont levées et montées, dans l’attente de l’installation de leurs pales. ...
